2026年工业3D可视化项目怎么验收?模型、数据和大屏检查清单
工业3D可视化项目验收,不能只在会议室里播放一遍画面,再确认“模型挺真实、动画能运行”。真正决定系统能否投入使用的是:现场设备和三维模型是否一一对应,接口数据有没有串位,告警能否定位到正确设备,操作人员能否完成查询与切换,大屏在实际分辨率下是否清楚,以及系统连续运行后会不会卡顿或断线。
如果项目同时涉及工厂生产线、设备状态、产量指标、工艺流程和管理大屏,建议把验收拆成模型、编码、数据、告警、交互、性能、适配和交付资料八个部分。每一部分都要有可重复测试的输入和预期结果,不能只依赖现场演示人员临时操作。
一、先按业务任务确定验收范围
工业3D可视化常被笼统写成“建设数字孪生平台”或“制作三维工厂大屏”,但不同目标需要检查的内容并不相同。静态工艺展示关注模型、镜头和讲解顺序;运行监控需要设备编码、实时数据和告警;培训演示关注操作步骤与错误反馈;管理大屏还要处理指标口径、权限、刷新频率和远距离阅读。
| 项目目标 | 主要使用者 | 验收重点 |
|---|---|---|
| 生产流程展示 | 管理人员、访客、培训人员 | 工艺顺序、设备名称、镜头路径和讲解完整性 |
| 设备运行监控 | 值班人员、设备管理人员 | 设备编码、状态刷新、告警定位和历史记录 |
| 生产管理大屏 | 车间与企业管理人员 | 指标口径、数据时效、权限和多分辨率适配 |
| 操作培训或仿真 | 新员工、工艺人员 | 步骤逻辑、错误分支、成绩记录和复位机制 |
项目启动时应形成一份“任务—页面—数据—角色—验收结果”对应表。例如,值班人员点击一台泵,需要看到运行状态、关键参数和当前告警;管理人员切换产线,需要看到对应产量和设备概况。没有明确任务,后期很容易在“画面还要更好看”和“系统应该能做更多事”之间反复修改。
二、设备编码应先于模型数据绑定

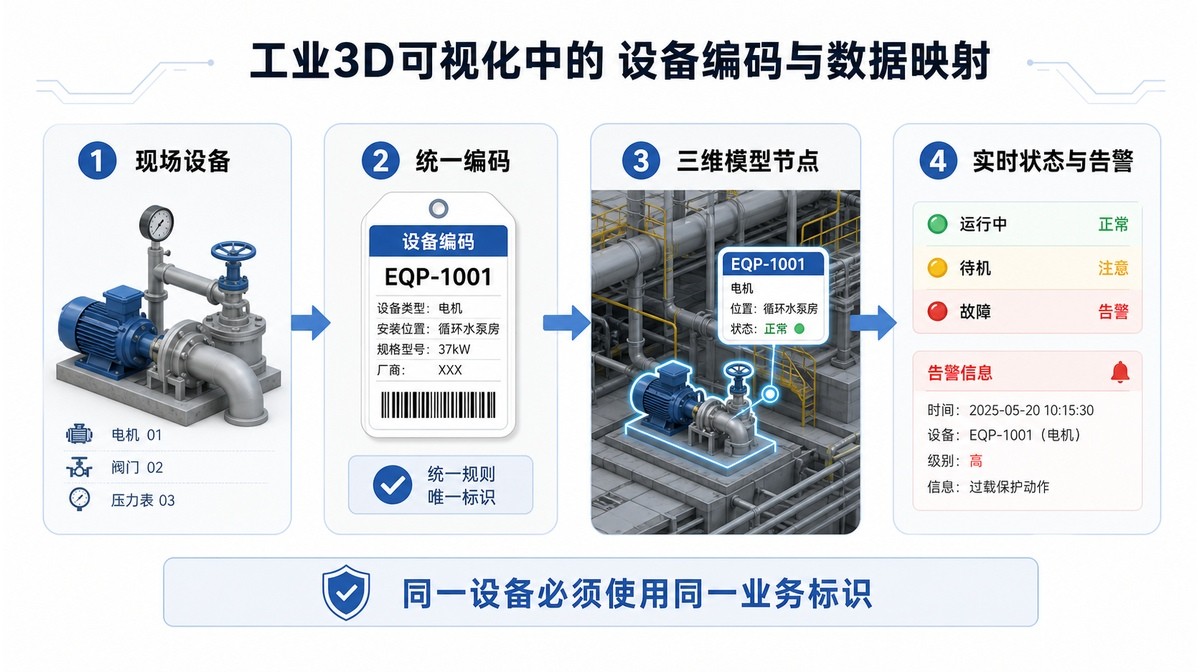

现场设备、PLC或物联网平台、业务数据库和三维模型,往往各自有一套名称。图纸上写“循环水泵1”,接口字段可能是“P-101A”,模型文件里又叫“Pump_01”。如果没有统一业务标识,系统很可能把正确的数据展示在错误的模型上。
验收前应准备设备编码表,至少包含业务唯一标识、设备名称、设备类型、所在区域、模型节点名、接口字段、单位和状态规则。新增或更换设备时,也应沿用同一套变更流程,而不是让开发人员直接在代码中临时改名称。

- 唯一性:同一个设备只有一个主业务标识,旧编码需要保留映射关系。
- 可读性:编码既能供系统使用,也能让业务人员在图纸和台账中找到。
- 可维护性:模型节点、接口字段和显示名称分开配置,不把业务规则写死在模型文件中。
三、模型验收不只检查外观精细度
工业场景模型需要在“足够辨认”和“能够稳定运行”之间取平衡。螺栓、内部结构和复杂曲面做得越细,文件体积和渲染压力越大;模型过于简化,又可能让操作人员无法区分设备。验收时应按使用距离和交互任务确认精度,而不是所有设备统一追求最高面数。
- 完整性:生产区域、关键设备、管线关系、操作通道和安全区域是否齐全。
- 对应性:模型名称、位置、朝向、颜色和现场台账是否一致。
- 轻量化:模型层级、面数、纹理尺寸、重复对象和不可见结构是否经过处理。
- 交互节点:需要点击、变色、隐藏或播放动画的部件是否独立且命名清楚。
- 更新边界:后续增加设备、调整产线或更换模型时,由谁提供资料、按什么格式更新。
更稳妥的做法是先选一段典型产线完成样板:把模型精度、材质风格、设备层级、命名规则和运行性能确定下来,再批量扩展。等全厂模型全部完成后才发现浏览器带不动,返工成本会明显上升。
四、实时数据要同时验证数值、时间和状态
接口能返回数据,不代表数据接入已经完成。需要逐项核对数据来源、单位、精度、刷新频率、时间戳、空值、异常值和权限。尤其是产量、能耗、温度、压力等指标,不同系统可能采用不同统计周期和单位,直接放到大屏上会产生口径冲突。
验收可以准备一组可控测试数据:让某台设备从运行变为停机,某个参数超过阈值,接口短暂断开,再恢复连接。观察三维对象、状态标签、图表和告警列表是否同步变化。若系统只在正常数据下演示,没有测试断连、延迟和异常值,上线后问题通常会集中暴露。
- 数据更新时间是否显示,用户能否区分实时值和历史值。
- 接口断开时是否明确提示,而不是继续展示最后一次数据。
- 数值单位和小数位是否符合业务习惯。
- 多系统数据是否有统一的时间基准和设备标识。
- 测试数据、模拟数据和真实生产数据是否有清楚标记。
五、告警和交互要围绕处理动作设计
把设备变成红色只是告警可视化的第一步。操作人员还需要知道告警来自哪里、发生在什么时间、等级如何、当前是否仍在持续,以及下一步应该进入哪张页面或哪套业务系统。三维场景应帮助用户定位问题,而不是让用户在复杂模型中寻找一个闪烁点。
验收时可从告警列表点击一条记录,检查视角能否定位到对应设备,设备信息卡是否显示正确参数,重复告警是否合并,以及确认、处理、关闭或跳转工单的动作是否符合权限。对于重要设备,还要测试遮挡状态下的定位方式,例如轮廓高亮、区域隔离、透明处理或导航路径。
交互同样需要控制范围。旋转、缩放、漫游只是基础操作;真正有业务价值的交互包括按区域筛选、查看设备层级、切换工艺阶段、回放历史状态、比较指标、进入详情和返回全局。每个按钮都应对应明确任务,避免为了展示效果堆叠大量难以维护的动画。
六、性能和大屏适配必须在真实环境测试
开发电脑运行流畅,不等于现场大屏可以稳定使用。正式验收应使用实际部署电脑、显卡、浏览器版本、网络环境和大屏分辨率进行测试,并记录首次加载时间、场景切换响应、连续运行内存、数据刷新以及异常恢复表现。
大屏适配也不只是把网页拉伸到全屏。需要检查标题与数值的远距离可读性、弹窗是否超出边界、模型是否被数据面板遮挡、不同分辨率是否留下异常空白,以及浏览器缩放或系统显示比例变化后布局是否错位。

建议至少安排一次持续运行测试,并模拟网络中断、接口超时、页面刷新和设备重启。工业系统不可能永远处于理想网络状态,能否在异常发生后给出清楚提示并恢复,往往比短时间帧率更重要。
七、从石英砂加工虚拟仿真案例看验收重点
九影网络的石英砂加工虚拟仿真系统,将破碎、辊筒水洗、磁选、混合搅拌、分段筛选、浓酸洗、固液分离、水洗、烘干、储存和废水处理等节点组织在同一套三维生产场景中,界面还展示当日产量、年产值、时间和设备运行状态,并支持全流程演示。
这类项目验收时,首先要核对工艺节点顺序和设备名称是否与实际流程一致;其次检查设备模型、流程连线和数据字段能否相互对应;再次确认全流程演示不会跳过关键环节,大屏上的指标与现场口径一致。若用于培训或汇报,还要让不熟悉项目的使用者独立完成一次查看和讲解,验证界面是否真的可理解。
与电力调度数字孪生系统相比,石英砂案例更强调连续工艺链路和生产节点展示;不同项目不能套用同一份验收表。需要工业三维场景、数据接口和业务后台结合时,可以参考九影网络的数据可视化与3D展示服务,但仍应先以实际任务和数据条件确定范围。
八、最终交付要留下可继续维护的资料
验收通过不等于项目结束。企业后续会增加设备、调整产线、修改指标口径和更换大屏,因此交付资料必须能够支持更新。只交一个部署好的页面,没有源模型、编码表和接口规则,下一次改动仍要重新梳理。
- 模型源文件、轻量化文件、材质纹理和导出规范。
- 设备编码表、模型节点表、接口字段表和状态映射规则。
- 部署环境、域名或内网地址、账号权限与备份恢复说明。
- 测试用例、验收记录、已知限制和未纳入本期的需求。
- 新增设备、替换模型、修改阈值和更新指标的操作流程。
由业务负责人、现场设备人员、数据接口人员和开发团队共同确认上述资料,通常比单独让项目经理签收更可靠。工业3D可视化横跨现场、模型、数据和软件,任何一方缺席,都可能留下后续无法解释的空白。
九、工业3D可视化验收常见问题
1. 工业3D可视化验收是否只需要对照效果图?
不够。效果图只能说明视觉方向,正式验收还应检查现场设备与模型是否对应、数据是否准确、告警是否能定位、交互是否完成业务任务、系统是否稳定,以及大屏和浏览器是否适配。
2. 设备编码为什么要在建模前确定?
设备编码是现场资产、接口字段和三维模型之间的共同标识。编码后补或多套编码并存,容易导致模型点错设备、数据串位、告警无法定位,并增加后续维护成本。
3. 没有实时数据能不能先做3D可视化?
可以先做静态展示或流程演示,但应在范围说明中明确哪些数据是模拟值、哪些接口尚未接入。若项目目标包含运行监控,就不能用静态动画替代真实接口验收。
4. 工业大屏验收需要测试哪些分辨率?
至少应测试实际部署大屏的物理分辨率、控制电脑输出分辨率和浏览器缩放设置,同时检查文字、弹窗、模型比例、边缘留白及远距离可读性。
5. 告警在三维场景中显示红色就算完成吗?
不算。还要验证告警来源、设备定位、级别、时间、处理状态、确认或关闭流程,以及接口断连和历史回放时的表现。
6. 项目交付后企业还需要保存哪些资料?
建议保留模型源文件与导出规范、设备编码表、接口字段表、状态映射规则、部署说明、账号权限、测试记录、已知限制和后续更新方法。
工业3D可视化的验收核心,是确认系统能否在真实环境里完成真实任务。先把设备、模型、数据和操作结果逐项对应,再讨论视觉细节和扩展功能,能够减少大量后期返工,也能让三维场景真正进入生产管理、培训和展示流程。
